주차라인은 그리기 전이 일입니다 — 바닥을 만들어야 페인트가 붙습니다
주차라인은 페인트로 선을 긋는 일로 보이지만, 실제로 시간이 걸리는 것은 긋기 전입니다. 페인트는 바닥에 붙는 재료라 붙을 자리를 먼저 만들어야 합니다. 깨지고 파인 자리가 있으면 시멘트를 재도포해 메우고 건조 시간을 줍니다. 그다음 고압세척기로 시멘트면의 분진과 이물질을 전부 걷어냅니다. 이걸 안 하면 페인트가 먼지 위에 얹히는 셈이라 얼마 못 가 벗겨집니다. 바닥이 준비되면 레이저로 실측해 기준점을 잡고, 보양테이프로 가이드라인을 만든 뒤 그 안에 도로용 페인트를 넣습니다. 그리고 한 번에 끝내지 않습니다. 완전히 마르기 전까지 3회에 걸쳐 올려야 두께와 색이 제대로 나옵니다. 기존 라인이 있는 것을 고치거나 덧그리는 작업은 그나마 시간이 단축됩니다. 반대로 라인 자체가 없던 자리에 새로 만드는 것은 측량부터 시작하므로 시간과 손이 훨씬 많이 듭니다. 이번 현장은 구청에서 시정명령을 받은 상가 주차장이었습니다. 2명이 이틀에 마쳤습니다.
| 작업 | 주차장 안전시설 설치·보수 |
|---|---|
| 건물 | 상가 |
| 지역 | 서울 노원구 |
| 걸린 시간 | 2~3일 |
| 인원 | 2명 |
비슷한 상황이면 사진 2~3장 보내 주세요
사진 문자 통화로 원인·범위 안내 방문 시공 · 새벽·야간 작업도 협의해서 진행합니다
주차장 안전시설 설치·보수 — 원인과 작업 순서 안내 보기 →
카드 결제 · 지출증빙(현금영수증) 가능
현장 상황
서울 노원구 상계동 상가 주차장 현장입니다.
신고가 들어가 구청에서 시정명령이 떨어진 상태였습니다. 주차라인을 제대로 갖춰야 하는 상황이었습니다.
이 현장은 주차라인을 그리기 위해 앞서 진행한 작업이 따로 있었습니다. 주차 구획이 나오도록 외부 화장실을 부분 철거해 물린 작업입니다. 그 이야기는 분량이 있어 별도 글로 정리했습니다. 이 글은 라인 작업만 다룹니다.
주차장 바닥은 상태가 좋지 않았습니다. 곳곳이 깨지고 파여 있었습니다.
이 상태 그대로는 라인을 그릴 수 없습니다. 파인 자리 위에 페인트를 올리면 선이 끊어져 보이고, 무엇보다 오래 못 갑니다. 페인트는 바닥에 물리는 재료라 바닥이 부스러지면 페인트도 같이 떨어집니다.

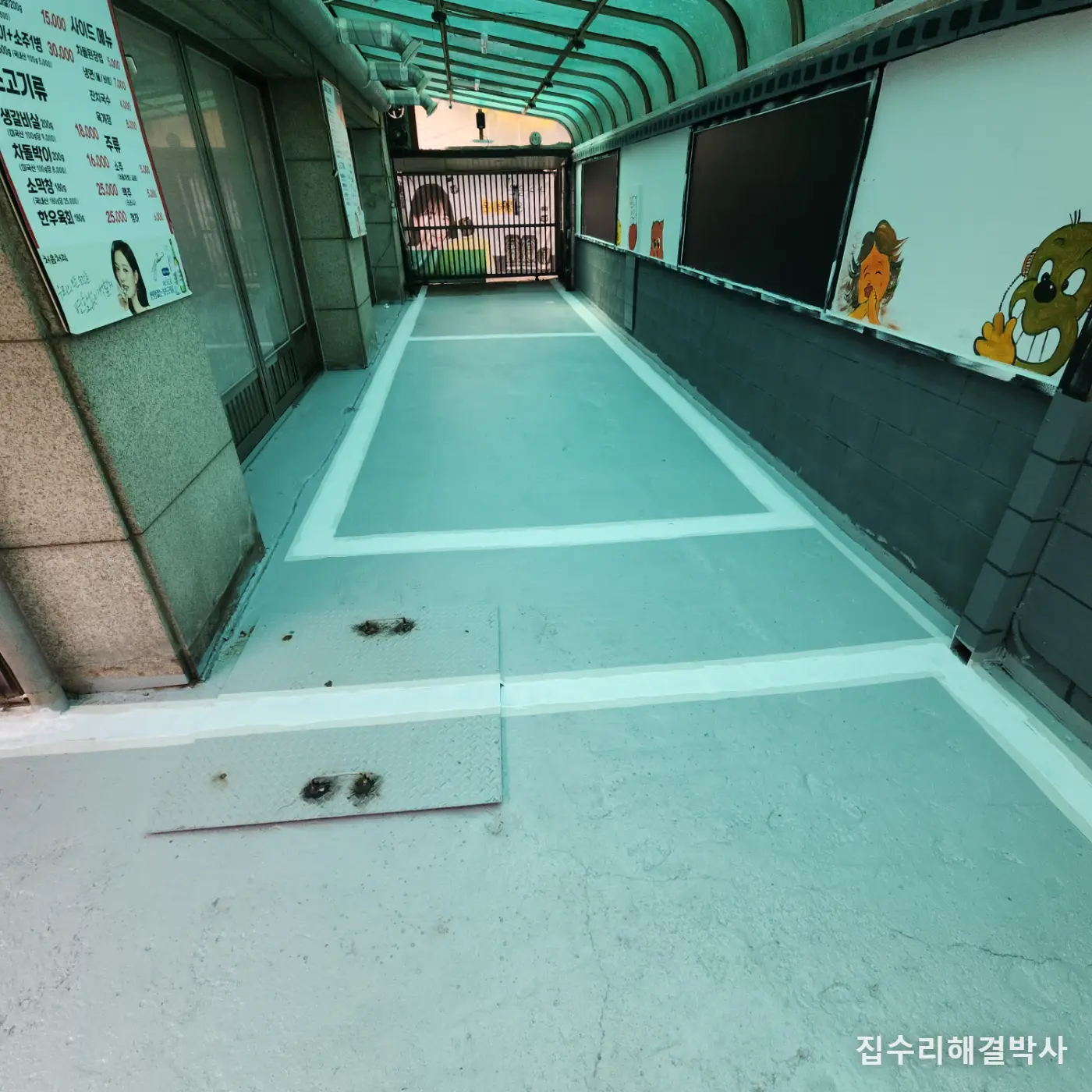

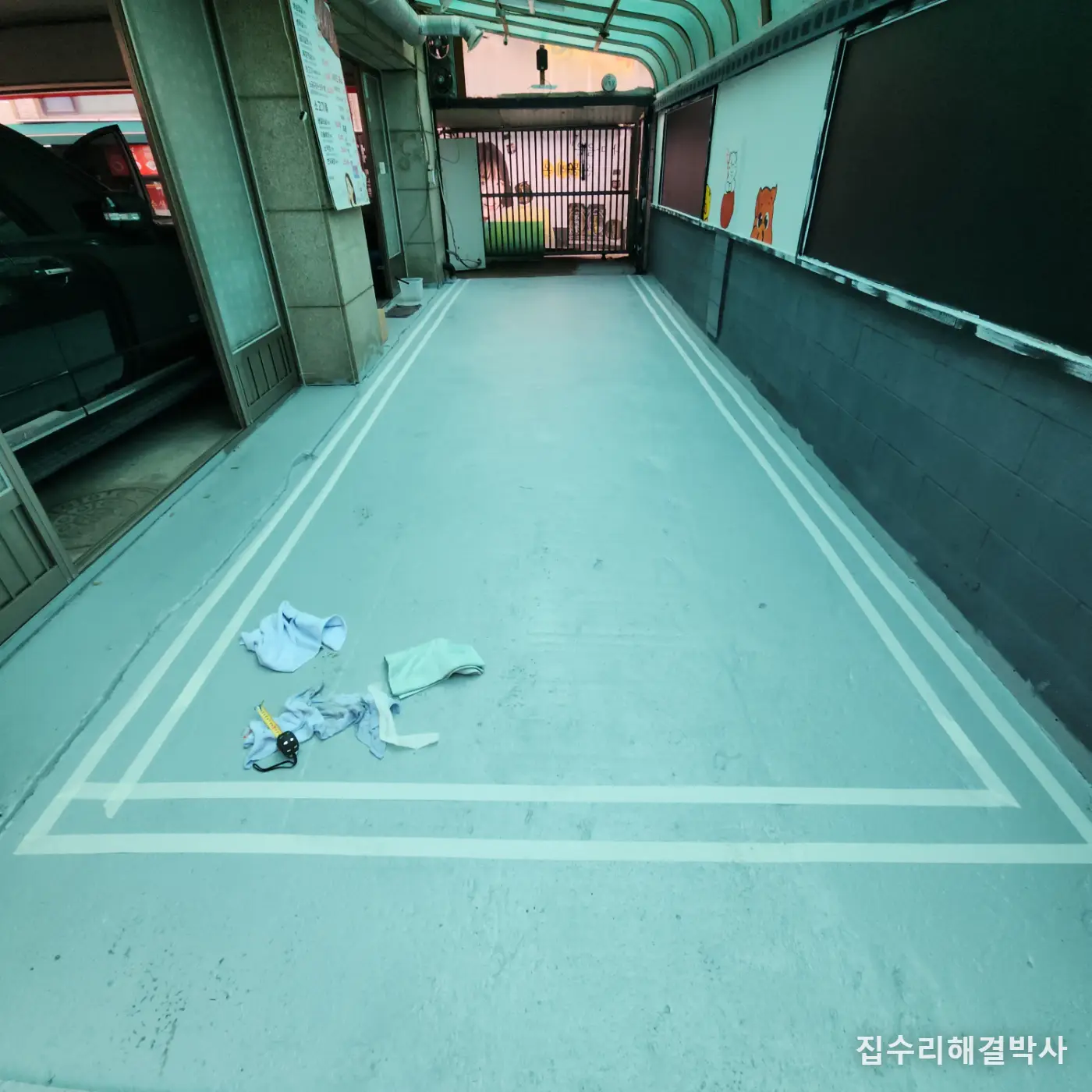

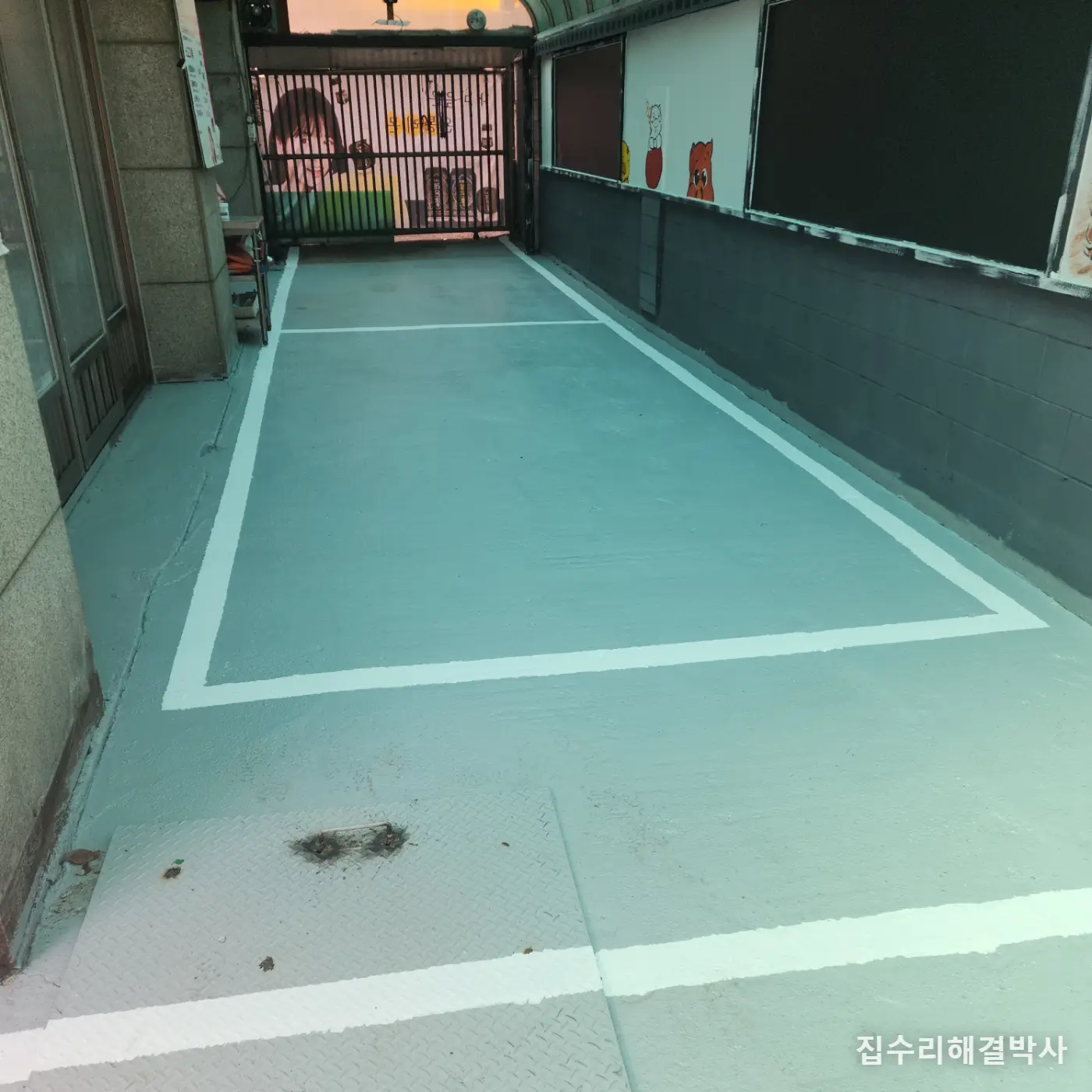

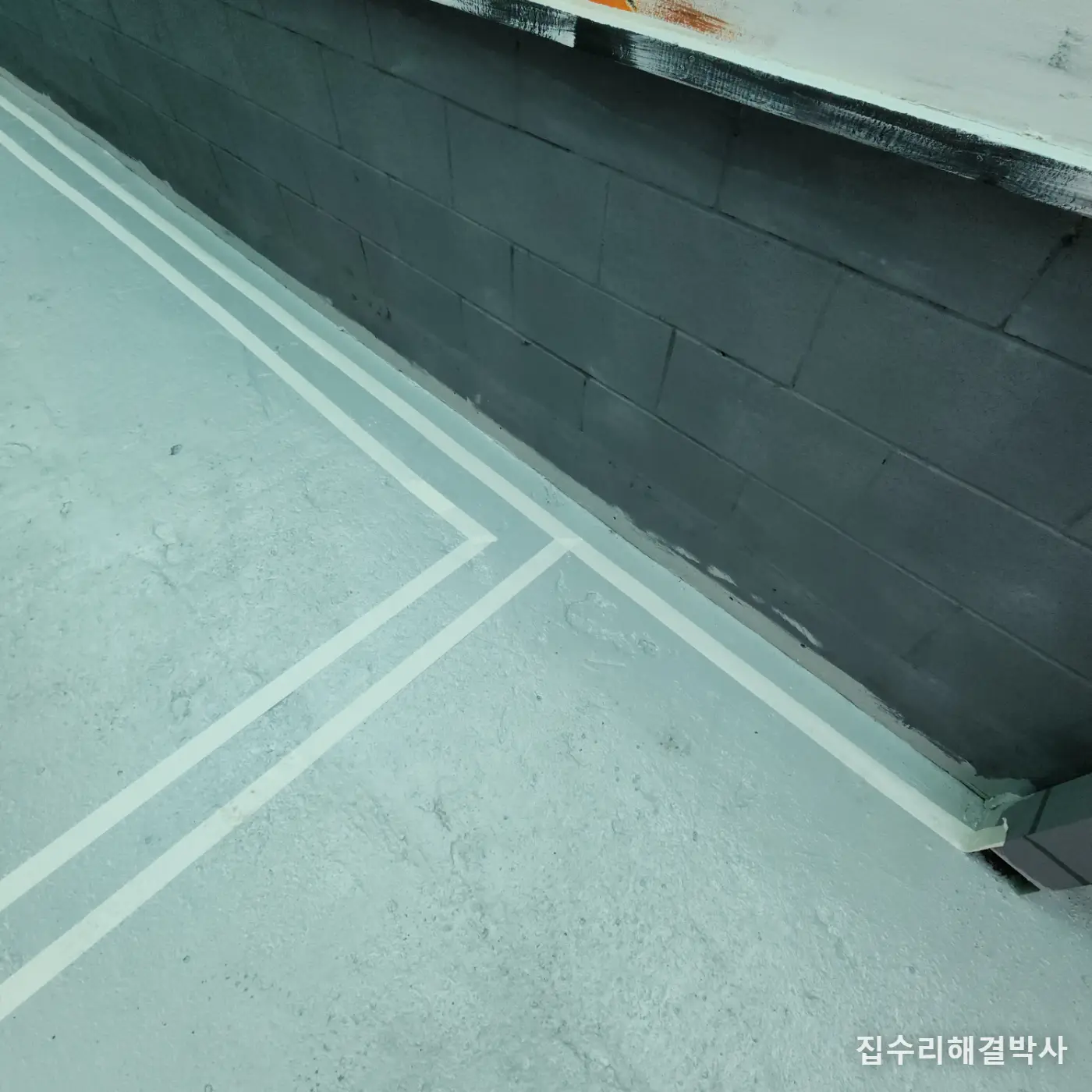

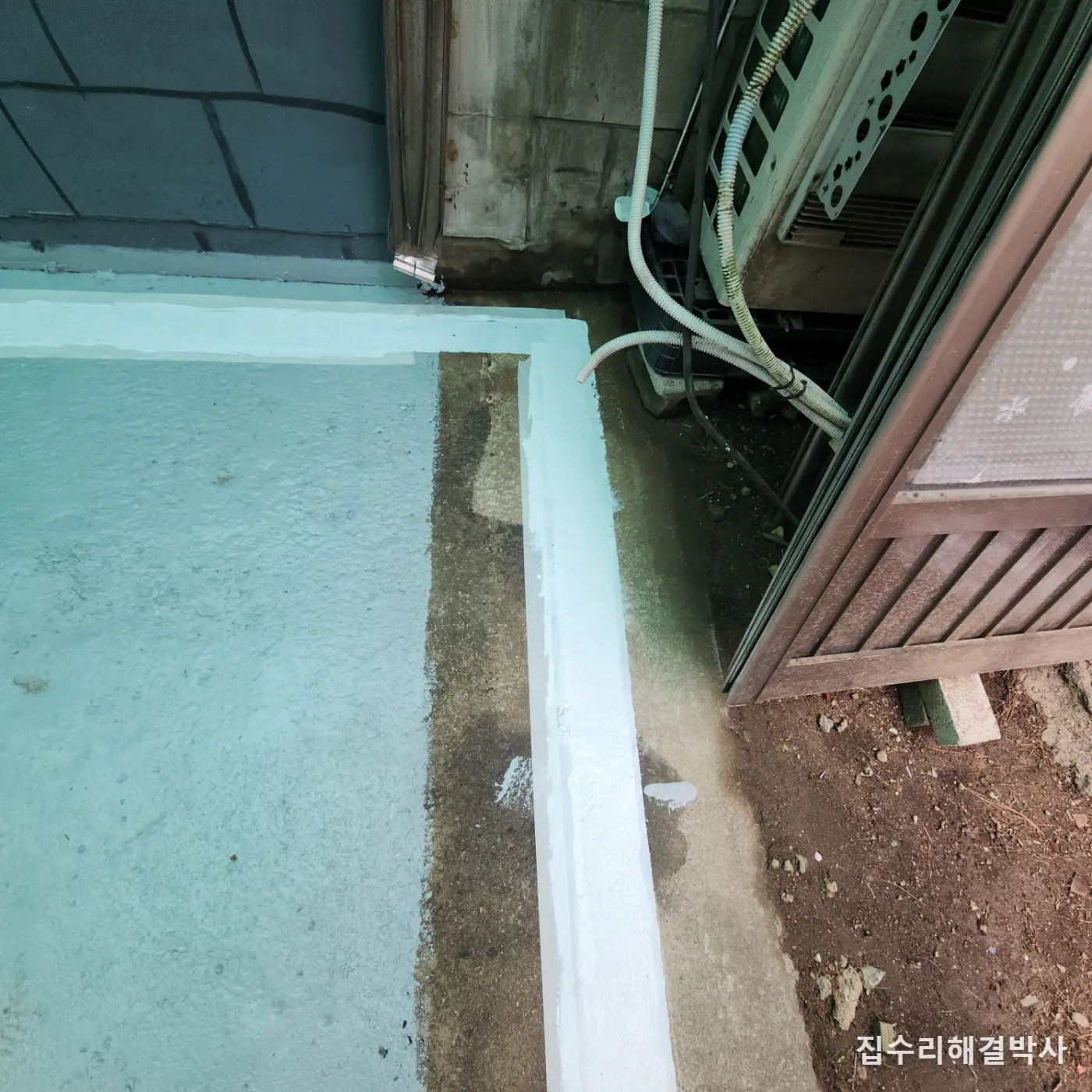

시공 사진
작업 과정

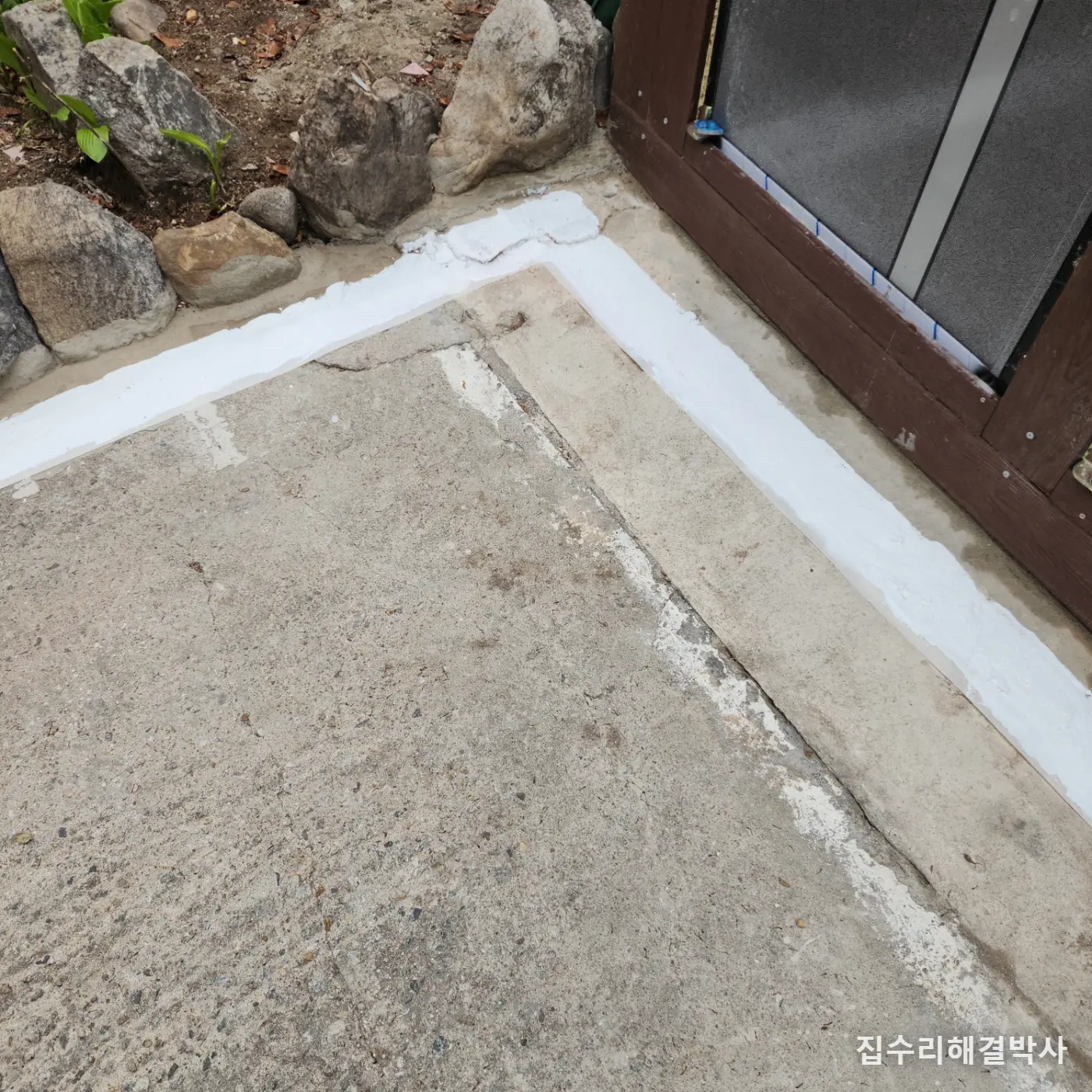

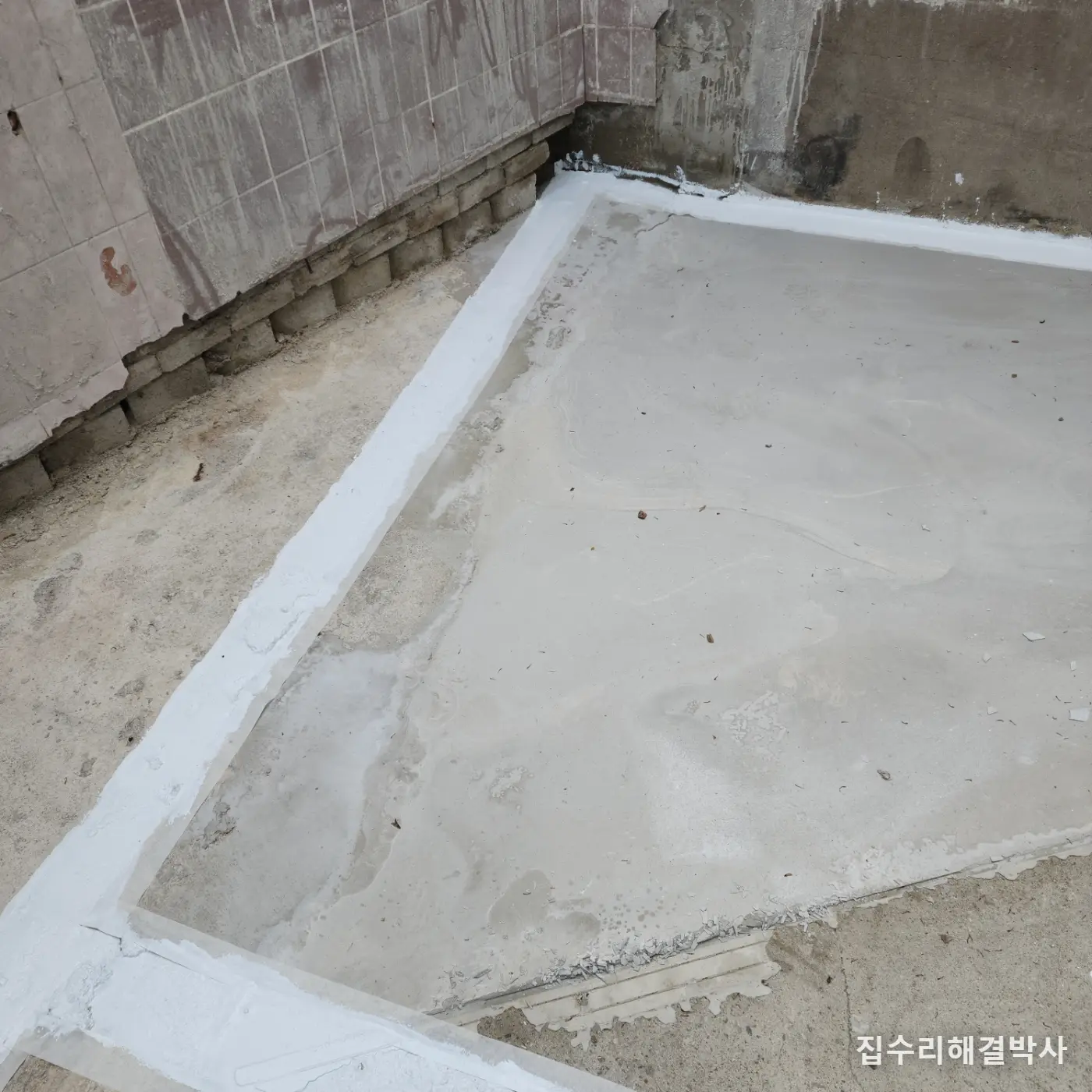

- 파손된 부분에 시멘트를 재도포했습니다. 선이 지나갈 자리를 먼저 평평하게 만듭니다.
- 건조 시간을 줬습니다. 여기를 서두르면 그 위에 올린 페인트가 나중에 들뜹니다.
- 고압세척기로 시멘트면을 청소했습니다. 분진과 이물질을 모두 걷어내는 작업입니다. 페인트가 안착할 자리를 만드는 단계라 건너뛸 수 없습니다.
- 레이저로 실측하고 기준점을 잡았습니다. 눈대중으로 시작하면 끝에 가서 어긋납니다. 주차장은 한쪽 끝에서 반대쪽 끝까지 선이 나란해야 합니다.
- 보양테이프로 가이드라인을 만들었습니다. 선의 폭과 직선을 잡아 주는 틀입니다.
- 그 안에 도로용 페인트를 시공했습니다. 실내용이 아니라 차가 밟는 자리에 쓰는 페인트입니다.
- 완전히 마르기 전까지 3회에 걸쳐 올렸습니다. 한 번에 두껍게 바르면 안쪽이 마르지 않고 표면만 굳어 나중에 벗겨집니다.
비용이 갈리는 지점
- 라인이 원래 있었는지 — 고치는 것과 없던 것을 새로 만드는 것은 측량부터 달라집니다. 여기서 가장 크게 갈립니다.
- 바닥 상태 — 깨지고 파인 자리가 많을수록 메우고 말리는 시간이 붙습니다.
- 칸 수와 면적 — 그려야 할 선의 길이입니다.
- 바닥 재질 — 콘크리트인지 아스콘인지에 따라 준비가 달라집니다.
- 주차장을 비울 수 있는 시간 — 영업하는 상가는 차를 계속 뺄 수 없어 나눠서 해야 할 수 있습니다.
- 날씨 — 페인트는 마르는 시간이 필요합니다. 비나 습도에 따라 일정이 밀립니다.
같은 공종이라도 현장 조건에 따라 범위가 달라집니다. 사진을 보내주시면 통화로 먼저 말씀드립니다.
마무리
2명이 이틀에 마쳤습니다.
이 작업에서 말씀드리고 싶은 것은 시간이 어디에 들어가느냐입니다.
주차라인은 선을 긋는 일로 보입니다. 실제로 페인트를 올리는 시간 자체는 길지 않습니다. 시간은 그 앞에 다 들어갑니다. 깨진 자리 메우기, 건조, 고압세척, 실측, 기준점 잡기, 가이드라인 붙이기입니다.
이 과정을 건너뛰면 그날은 선이 나옵니다. 그런데 몇 달 지나면 벗겨지기 시작합니다. 먼지 위에 얹힌 페인트는 바닥이 아니라 먼지에 붙어 있는 것이기 때문입니다.
그리고 작업 종류에 따라 걸리는 시간이 크게 다릅니다.
기존 라인이 있고 그걸 고치거나 덧그리는 작업이면 비교적 짧게 끝납니다. 기준점이 이미 바닥에 있기 때문입니다.
반대로 라인 자체가 없던 자리에 새로 만드는 것은 다릅니다. 몇 칸이 나와야 하는지, 통로 폭은 얼마나 남겨야 하는지, 기둥과 벽은 어디에 있는지를 다 보고 측량부터 해야 합니다. 이번 현장처럼 구획을 새로 확보한 자리는 특히 그렇습니다.
3회에 나눠 올리는 것도 그냥 정성이 아닙니다. 한 번에 두껍게 바르면 표면만 굳고 안쪽이 마르지 않습니다. 그 상태로 차가 올라타면 밀리거나 벗겨집니다. 마르기 전에 겹쳐 올려야 층이 서로 붙습니다.
다음에 볼 것
이 시공에서 자주 나온 질문
주차라인만 다시 그리면 되지 않나요?
바닥이 멀쩡하면 그렇습니다. 다만 깨지고 파인 자리가 있으면 먼저 메우고 말려야 합니다. 페인트는 바닥에 물리는 재료라, 바닥이 부스러지면 페인트도 같이 떨어집니다.
고압세척은 꼭 해야 하나요?
해야 합니다. 시멘트면에는 분진과 이물질이 얹혀 있습니다. 그 위에 페인트를 올리면 바닥이 아니라 먼지에 붙는 셈이라 얼마 못 가 벗겨집니다.
왜 세 번에 나눠 바르나요?
한 번에 두껍게 바르면 표면만 굳고 안쪽이 마르지 않습니다. 그 상태로 차가 올라타면 밀리거나 벗겨집니다. 완전히 마르기 전에 겹쳐 올려야 층이 서로 붙습니다.
라인이 없던 자리에 새로 그리는 건 더 오래 걸리나요?
오래 걸립니다. 몇 칸이 나와야 하는지, 통로 폭을 얼마나 남길지, 기둥과 벽이 어디 있는지를 보고 측량부터 해야 합니다. 기존 라인을 고치는 작업은 기준점이 이미 바닥에 있어 훨씬 짧습니다.
레이저로 뭘 하나요?
실측하고 기준점을 잡습니다. 주차장은 한쪽 끝에서 반대쪽 끝까지 선이 나란해야 하는데, 눈대중으로 시작하면 끝에 가서 어긋납니다.
페인트는 아무거나 쓰면 되나요?
차가 밟는 자리라 도로용 페인트를 씁니다. 실내용이나 일반 페인트는 마찰과 무게를 못 견뎌 금방 벗겨집니다.
공사 중에 주차장을 다 비워야 하나요?
선이 지나갈 자리는 비워야 합니다. 영업하는 상가는 한 번에 다 비우기 어려우니 구간을 나눠 진행하기도 합니다. 그리고 페인트가 마를 때까지는 그 자리에 차를 세우면 안 됩니다.
연락드리기 전에 뭘 확인하면 되나요?
세 가지입니다. 라인이 원래 있었는지 없었는지, 몇 칸이 필요한지, 그리고 바닥에 깨지거나 파인 자리가 있는지입니다. 사진은 주차장 전체가 나오게 멀리서 한 장, 바닥 상태가 보이게 가까이 한 장, 그리고 기존 라인이 있으면 그것도 한 장 보내주세요.
증상이 비슷해 보여도 현장마다 원인이 다를 수 있습니다. 사진 2~3장이면 먼저 봐 드립니다
사진 문자 통화로 원인·범위 안내 방문 시공 · 새벽·야간 작업도 협의해서 진행합니다
주차장 안전시설 설치·보수 — 원인과 작업 순서 안내 보기 →
카드 결제 · 지출증빙(현금영수증) 가능
비슷한 증상 안내
맡기기 전에 알아두면 좋은 것
비슷한 시공사례

매립식 볼라드가 휘었을 때 — 뽑아내는 것부터가 일입니다
볼라드는 크게 두 가지로 나뉩니다. 바닥에 앙카로 고정하는 것과, 바닥 아래로 깊이 묻는 매립식입니다. 매립식은 땅속에 상당 부분이 들어가 있어서 웬만해서는 안 흔들립니다. 그게 장점인데, 한 번 휘었을 때는 그게 그대로 단점이 됩니다. 뽑아내는 것부터가 일이기 때문입니다. 잡아당긴다고 빠지지 않습니다. 주변 바닥을 걷어내서 묻혀 있는 부분을 드러내야 뽑을 수 있고, 새것을 넣은 다음에는 그 자리를 다시 메워야 합니다. 그래서 매립식 볼라드 교체는 철거와 매립을 한 번에 해야 하는 작업입니다. 이번 현장은 교회 주차장 입구였습니다. 차단용으로 쇠사슬을 걸어 두셨는데, 체인을 못 보고 차가 그대로 진입하면서 매립식 볼라드가 휘어 버렸습니다. 코어로 주변을 철거해 묻힌 부분을 드러낸 뒤 휘어진 볼라드를 뽑아내고, 원래 있던 자리에 맞춰 새로 앉혔습니다. 고정에는 한겨울에도 시공할 수 있는 특수 시멘트를 썼습니다. 마지막으로 체인을 다시 걸 수 있도록 용접까지 마쳤습니다. 2명이 하루에 마쳤습니다.
빌라 입구 얌체 주차 막는 볼라드 — 바닥을 뚫어 봐야 방법이 정해집니다
빌라 입구에 볼라드를 세우는 일은 겉으로 보면 간단합니다. 바닥에 구멍 뚫고 기둥 세우고 체인 거는 것이 전부인 것 같습니다. 그런데 실제로는 뚫어 봐야 방법이 정해지는 작업입니다. 겉은 시멘트 바닥이어도 그 아래가 시멘트인지 모래인지 흙인지 알 수 없기 때문입니다. 아래가 무엇이냐에 따라 앙카의 길이와 두께, 자재가 달라집니다. 이걸 미리 정해 놓고 가면 현장에서 안 맞습니다. 체인도 마찬가지입니다. 기둥의 길이와 두께를 보고 쇠사슬을 쓸지 플라스틱 사슬을 쓸지 정합니다. 이번 현장은 빌라 출입구에 차량 진입과 불법 주차를 막아 달라는 요청이었습니다. 주차장 출입구를 막고 주차하는 차도 있고, 빌라를 이용하지도 않으면서 주차하는 차도 있었습니다. 먹줄로 자리를 잡고 로터리 함마드릴로 타공한 뒤 앙카식 볼라드를 체결했습니다. 앙카가 길게 남으면 윗부분을 잘라 내고 날카롭지 않게 면을 갈았습니다. 라쳇으로 너트를 모두 조이고, 체인을 걸어 하중에 무리가 없는지 확인했습니다. 이번에는 플라스틱 체인을 썼습니다. 2명이 2시간에 마쳤습니다.

아스콘·시멘트 바닥에 과속방지턱 설치 — 바닥마다 앙카가 달라 고정력이 갈립니다
과속방지턱 설치에서 결과를 가르는 것은 제품이 아니라 바닥입니다. 아스콘이냐 시멘트냐 보도블럭이냐에 따라 써야 할 앙카가 전부 다릅니다. 아스콘에는 아스콘용 플라스틱 앙카를 쓰고, 시멘트와 보도블럭은 각각 그에 맞는 앙카를 씁니다. 맞지 않는 앙카를 박으면 그날은 조여지는 것처럼 느껴져도 차가 지나가는 진동에 몇 달 만에 헐거워지고, 그때는 앙카 자리가 이미 넓어져 같은 곳에 다시 못 박습니다. 판 하나당 앙카 개수를 줄이는 것도 같은 결과를 냅니다. 그리고 공공기관이나 아파트에 넣을 때는 한국 환경규제 인증을 받은 제품이어야 하고, 인증 없는 것으로 깔았다가 지적을 받으면 뜯고 다시 해야 합니다. 이번 현장은 중랑소방서 망우119센터의 아스콘 바닥이었고, 고임목을 치우고 조립식 과속방지턱을 판마다 앙카 6개와 17mm 앙카볼트로 고정했습니다. 4명이 하루에 마쳤습니다.

차에 들이받힌 매립 볼라드 재시공 — 건물 대리석 벽에 체인 걸 아이볼트 체결
차에 들이받혀 못 쓰게 된 매립 볼라드는 기존 자리를 걷어내고 다시 시공할 수 있습니다. 볼라드만 다시 세우는 일이 아니라, 기존 코어 작업이 되어 있던 보도블럭을 제거하고 주변 땅을 파내 공간을 만든 뒤 초속경 그라우트로 단단하게 고정하는 작업입니다. 땅을 파내고 그라우트로 채우는 것은 볼라드가 힘 있게 버틸 수 있도록 하려는 것입니다. 고정하는 동안에는 중간중간 수평계를 대어 볼라드가 일직선으로 세워지도록 맞춥니다. 체인을 걸 자리가 필요하면 건물 벽에 고리를 달 수도 있습니다. 이번 현장은 건물 벽이 대리석이었고, 대리석에 타공하고 앙카 작업을 한 뒤 아이볼트를 체결해 건물 대리석 벽면과 볼라드를 체인으로 이을 수 있게 했습니다. 현장은 상가 보도블럭 주차 구역에 주차 금지용으로 설치된 이동식 매립 볼라드였고, 주차 실수로 차가 들이받으면서 못 쓰게 된 상태였습니다. 현장 실측부터 아이볼트 체결까지 2명이 당일에 마쳤습니다.

차량 고임목 대신 조립식 과속방지턱 — 미끄러짐을 막는 저속유도장치 설치
차량이 밀리지 않게 바퀴에 대던 고임목은 조립식 과속방지턱으로 바꿀 수 있습니다. 고임목은 차가 설 때마다 바퀴에 대고, 나갈 때마다 빼야 하는 물건입니다. 바닥에 설치하는 과속방지턱은 한 번 설치해 두면 그 자리에 계속 있어서 대고 뺄 일이 없습니다. 저속유도장치라는 이름대로 차가 속도를 줄여 넘어가게 하는 장치라, 고임목처럼 치우지 않아도 차가 나갈 수 있습니다. 이번 의뢰는 소방서 안전센터에서 왔습니다. 소방서 차량의 미끄러짐을 막는 데 고임목 대신 조립식 과속방지턱, 저속유도장치를 설치해 달라는 요청이었습니다. 조립식은 여러 조각을 맞춰 조립해 설치하는 방식입니다. 설치할 때는 제품보다 바닥을 먼저 봅니다. 바닥 재질에 따라 고정하는 방법이 달라지기 때문입니다. 이번 현장은 서울 중랑구의 119 안전센터였고, 4명이 작업했습니다.

주차 스토퍼는 벽에서 1.2m — 너무 붙여 달면 달아도 벽을 받습니다
주차 스토퍼는 바퀴를 걸어 차를 멈추게 하는 물건입니다. 그래서 어디에 두느냐가 전부입니다. 바퀴가 스토퍼에 닿아 멈춰도 차체 앞부분은 바퀴보다 더 나가 있기 때문에, 벽에 바짝 붙여 달면 바퀴는 멈췄는데 범퍼는 벽을 받습니다. 달아 놓고도 벽이 계속 깨지는 집이 이 경우입니다. 기준은 주차선을 기준으로 잡습니다. 벽에서 최소 1.2m, 주차선에서 90cm 이상은 떨어뜨려야 사고를 줄일 수 있습니다. 고정 방법은 바닥이 무엇이냐에 따라 갈립니다. 콘크리트 바닥에는 웨지앙카를 쓰고, 아스콘 바닥에는 스크류 볼트를 씁니다. 스토퍼 하나당 타공은 3개가 들어갑니다. 이번 현장은 빌라 입구에서 주차하다가 벽이 상할 위험이 있다는 건물주분 연락으로 시공했습니다. 주차선을 기준으로 안전거리를 잡고, 먹줄로 스토퍼를 줄지어 자리를 잡은 뒤 기준점이 되는 타공 위치를 표시하고 로터리 함마로 타공했습니다. 앙카의 길이와 두께는 바닥을 뚫어 보고 정했습니다. 2명이 2시간에 마쳤습니다.
이 시공, 영상과 블로그에서 더 보기
이어서 볼 만한 현장
비슷한 자리부터, 내릴수록 다른 현장까지 이어집니다

지게차에 받힌 볼라드는 바닥부터 — 크랙 구간을 잘라내고 다시 타설한 뒤에 심어야 또 안 쓰러집니다
지게차가 볼라드를 들이받으면 볼라드만 휘는 것이 아닙니다. 그 충격이 바닥으로 가서 볼라드 둘레 시멘트에 크랙이 갑니다. 이 상태에서 새 볼라드만 갈아 심으면 앙카가 물릴 바닥이 이미 갈라져 있어 고정력이 나오지 않고, 같은 충격에 다시 쓰러집니다. 크랙이 있는 자리에 앙카를 박으면 그 힘으로 시멘트가 더 갈라지기도 합니다. 그래서 순서는 바닥이 먼저입니다. 그것도 크랙 주변만 메우면 안 됩니다. 메운 자리와 기존 바닥이 만나는 경계선에서 나중에 다시 벌어집니다. 손상 구간의 경계를 커팅해 통째로 잘라내고 새로 타설해야 재발이 막힙니다. 이번 현장은 남양주 냉장창고로, 도급계약이 갑자기 만료되면서 원상복구 요청이 들어왔는데 기존 업체와 연락이 닿지 않는 상황이었습니다. 당일 일정을 조율해 출동했습니다. 볼라드 5개 중 U자형 3개는 볼라드 자체가 멀쩡해 떼어 두었다가 바닥 보수 후 다시 썼고, L자형 2개는 실측해 미리 제작해 반입했습니다. 저온 환경이라 600강도 초속경 그라우트를 쓰고 히팅건으로 타설 면을 가온해 경화를 앞당겼으며, 면갈이 후 하드너를 3회 도포했습니다. 식품이 오가는 공간이라 전 과정에서 집진기로 분진을 잡았습니다. 2명이 하루에 마쳤습니다.

페인트가 두껍고 스티커 자국이 파인 방화문 — 앞면만 방염필름으로 마감
페인트가 두껍게 올라가 있고 스티커 등으로 파인 곳이 있는 방화문도 필름으로 마감할 수 있습니다. 다만 필름을 바로 붙이지 않고, 붙이기 전에 면과 단차부터 잡아야 합니다. 순서는 이렇습니다. 먼저 페인트용이 아닌 다른 신나로 문을 세척해 기름때 등을 걷어냅니다. 그다음 퍼티로 파인 곳의 면을 잡고, 샌딩기로 샌딩해 단차를 잡아 줍니다. 단차를 잡으면서 생긴 먼지는 다시 세척해 닦아냅니다. 이렇게 세척을 두 번 거칩니다. 처음에는 기름때를, 샌딩 뒤에는 먼지를 걷어내는 것입니다. 그 뒤 필름용 본드를 발라 접착력을 넓혀 주고, 방염필름을 문 사이즈에 맞게 재단해 기포가 생기지 않게 붙이면 마무리됩니다. 필름보다 그 밑작업이 결과를 가릅니다. 이번 현장은 손님께서 방화문의 앞면만 시공하기를 원하셔서 앞면만 작업했고, 1명이 2시간에 마쳤습니다.
1분 영상으로 보기
작업 전 · 후

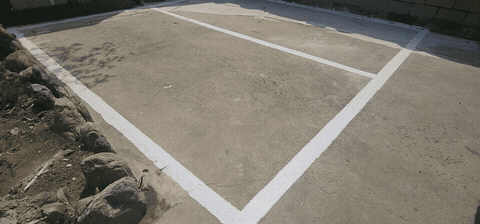

작업 전
작업 후 라디에이터에서 물이 샐 때 — 떼어내는 것보다 떼어낸 자리를 잇는 것이 일입니다

창고 이사 전 원상복구 요청을 받았을 때 — 앙카·기둥 페인트·데코타일 자국 복원
창고를 비우기 전 원상복구 요청을 받았다면, 파손을 종류별로 나눠서 봐야 합니다. 종류마다 복원 방법이 다르기 때문입니다. 바닥에 시공한 앙카는 코어를 이용해 뽑아낸 뒤 특수시멘트로 복원합니다. 기둥 벽면의 페인트 탈락이나 충격으로 벗겨진 자리는 연마기로 샌딩한 다음 면을 잡아 주고, 수성페인트를 조색해 칠합니다. 데코타일에 바퀴의자가 남긴 지워지지 않는 자국은 바닥연마기로 연마해 복원합니다. 이번 현장에는 이 밖에도 지게차 등이 오가며 생긴 충격, 벽의 타공, 판넬의 찌그러짐, 벽면 페인트 파손, 뿜칠 파손, 배관 테이프까지 원상복구를 요하는 자리가 여러 가지 있었습니다. 고소작업, 뿜칠, 퍼티 면갈이 후 페인트, 우그러진 철판 복원, 판넬 복원도 원상복구에 들어가는 작업입니다. 이번 현장은 이전을 앞두고 이사 전 원상복구 요청을 받으신 대형 의류창고였고, 4명이 1주일 동안 작업했습니다.
맡기기 전에 알아둘 것
주차라인은 그리기 전이 일입니다 — 세척과 바닥 만들기
페인트를 올리는 시간은 짧고, 시간은 대부분 붙을 바닥을 만드는 데 들어갑니다.

오래된 화장실 바닥 타일 덧방 — 소변기 떼고 배수구 새로, 들뜬 타일까지
화장실 바닥 타일이 오래되어 누리끼리하고 거무스름해졌다면, 기존 타일을 모두 걷어내지 않고 그 위에 새 타일을 붙이는 덧방으로 바닥을 바꿀 수 있습니다. 이번 현장은 바닥에 타일만 새로 올린 것이 아닙니다. 기존 소변기를 제거하고 배수구를 적출한 뒤 새로운 배수구를 설치했습니다. 타일은 안쪽 변기 쪽부터 붙이기 시작해 입구 쪽으로 나오면서 진행했고, 모양을 맞추며 물이 흐르는 기울기인 구배를 신경 써 시공한 뒤 백시멘트로 마감했습니다. 5층은 여기에 들뜬 타일 보수가 더해졌습니다. 들뜬 타일이 떨어져 시멘트만 드러나 있고, 앞서 부분 보수를 시도했다가 잘 안 되어 시트지로 덮어 둔 자리였는데, 이를 비슷한 타일로 대체해 시공했습니다. 작업 후 1일간은 출입을 막고, 2일간은 수도 사용을 하지 않으시도록 권해 드렸습니다. 이번 현장은 서울 노원구의 작은 교회였고, 2층과 5층 두 개 층 화장실을 한 번에 진행해 하루에 마쳤습니다.
작업 전 · 후

작업 전
작업 후 아파트 화장실 문턱이 4~7cm인 이유 — 구배 때문이라 깎을 수 없고 바닥을 올립니다
